Licencias de Obra en Barcelona 2025: Guía Definitiva para Reformas y Construcciones

Introducción: La Importancia de una Licencia de Obra en Barcelona

Iniciar una reforma o construcción en Barcelona sin la licencia adecuada puede derivar en sanciones, paralización de las obras o incluso la demolición de lo ejecutado. La obtención de una licencia de obra en Barcelona es un paso imprescindible para garantizar que cualquier intervención en un inmueble cumple con las normativas urbanísticas, de seguridad y medioambiente.

Con la llegada de 2025, se han actualizado algunos criterios administrativos y procedimientos telemáticos que facilitan —aunque también regulan más estrictamente— el proceso de solicitud. Por ello, esta guía busca ser un recurso completo y actualizado para propietarios, arquitectos y promotores que planean ejecutar reformas o construcciones en la ciudad condal.

¿Cuándo se Necesita una Licencia de Obra en Barcelona?

No todas las actuaciones en una vivienda, local o edificio requieren una licencia de obra. Sin embargo, muchas de ellas sí están sujetas a control municipal. Necesitarás una licencia de obra en Barcelona cuando la intervención afecte a la estructura, la fachada, la distribución interior, o suponga un cambio en el uso del inmueble.

Por ejemplo, levantar una nueva planta, modificar muros de carga o ampliar una vivienda requiere necesariamente una Licencia de Obra Mayor. En cambio, pintar, cambiar puertas interiores o reformar un baño sin alterar la distribución podría estar exento, aunque a menudo requerirá un comunicado previo.

Diferencia entre Obra Mayor y Obra Menor

La clasificación de una actuación como obra mayor o menor no solo determina el tipo de licencia necesaria, sino también la documentación, los plazos de aprobación y el coste del trámite.

  • Obra Mayor: Intervenciones estructurales, ampliaciones, cambios de uso, y reformas que afectan a elementos comunes en edificios plurifamiliares. Ejemplos: ampliación de superficie construida, sustitución de cubierta, apertura de huecos en fachada, entre otros.
  • Obra Menor: Reformas interiores sin afección estructural ni a elementos comunes. Ejemplos: cambio de alicatados, renovación de instalaciones, sustitución de carpinterías interiores, etc.

Dentro de las obras menores existen dos categorías administrativas: el Comunicado Inmediato (para obras muy simples) y el Comunicado Diferido, que requiere una revisión municipal antes de ejecutar.

Tipos de Licencias de Obra en Barcelona

En Barcelona, existen distintos tipos de autorizaciones administrativas según el tipo y alcance de la obra. Identificar correctamente cuál necesitas es el primer paso para evitar retrasos o sanciones.

  • Licencia de Obra Mayor: Se solicita cuando la intervención afecta a elementos estructurales, fachada, cubierta o implica ampliación de superficie construida. También es obligatoria para cambios de uso (por ejemplo, transformar un local en vivienda) y obras en elementos comunes de comunidades de vecinos. Requiere un proyecto técnico visado por un arquitecto y suele tramitarse mediante un procedimiento ordinario.
  • Comunicado Diferido: Aplica para obras menores pero que requieren revisión previa del Ayuntamiento, como la redistribución interior de un piso o sustitución de ventanas visibles desde el espacio público. Aunque no se requiere proyecto visado, sí puede exigirse una memoria técnica.
  • Comunicado Inmediato: Para obras sencillas como pintar, cambiar suelos, renovar sanitarios o instalaciones sin afectar distribución. Puede tramitarse directamente por internet y, en muchos casos, permite comenzar la obra en el mismo momento en que se presenta el comunicado.

Ejemplo práctico:

  • Reformar una cocina sin mover tabiques = Comunicado Inmediato.
  • Cambiar distribución de habitaciones = Comunicado Diferido.
  • Construir una nueva planta o derribar muros de carga = Licencia de Obra Mayor.

¿Se puede legalizar una obra sin licencia?

Sí, pero es un proceso más complejo. Si has realizado una obra sin la debida licencia, deberás presentar una solicitud de legalización con toda la documentación como si fuera un nuevo proyecto, incluyendo proyecto técnico, memoria descriptiva, y justificación de cumplimiento normativo. El Ayuntamiento evaluará si la obra cumple con los parámetros urbanísticos actuales; si no es así, podría exigirse su demolición parcial o total.

Requisitos y Documentación Necesaria

La documentación varía según el tipo de trámite. A continuación, se resumen los documentos básicos según cada modalidad:

  • Para Licencia de Obra Mayor:
    • Proyecto técnico completo redactado y visado por arquitecto.
    • NIF del solicitante y título de propiedad o autorización.
    • Estudio de gestión de residuos de la construcción.
    • Justificante de pago del ICIO (Impuesto sobre Construcciones, Instalaciones y Obras).
    • Certificado de viabilidad urbanística si aplica.
  • Para Comunicado Diferido:
    • Memoria técnica simplificada.
    • Planos básicos.
    • Descripción detallada de la obra.
    • Justificante de pago de tasas administrativas.
  • Para Comunicado Inmediato:
    • Formulario de solicitud debidamente rellenado.
    • Breve descripción de la actuación.
    • Comprobante del pago de tasas (realizado en el mismo trámite).

Proceso Paso a Paso para Solicitar una Licencia

  1. Consulta previa (opcional pero recomendada)
    Antes de iniciar el proceso, puedes solicitar una pre-consulta urbanística para confirmar que tu proyecto cumple con las normativas vigentes. Esto es especialmente útil en obras mayores o en edificios catalogados.
  2. Presentación de la solicitud
    El trámite puede hacerse presencialmente en las oficinas del Ayuntamiento o, preferentemente, de forma telemática a través del portal web. Allí podrás cargar la documentación, realizar pagos y hacer seguimiento.
  3. Plazos de resolución
    • Licencia de Obra Mayor: entre 2 y 4 meses, dependiendo de la complejidad.
    • Comunicado Diferido: entre 15 días y 1 mes.
    • Comunicado Inmediato: aprobación automática si cumple requisitos.
  4. Silencio administrativo
    En ciertos trámites, si no hay respuesta dentro del plazo legal, se aplica el “silencio administrativo”. En Barcelona, este suele ser negativo en licencias de obra mayor y positivo en algunos comunicados diferidos.

Normativas y Ordenanzas a Considerar

Solicitar una licencia de obra en Barcelona implica cumplir con un conjunto de normativas técnicas y urbanísticas. Aunque los requisitos pueden variar según el tipo de intervención y la zona, hay dos marcos legales fundamentales:

  • Ordenanza de Tramitación de Licencias Urbanísticas (OTLU): Regula todos los procedimientos administrativos, plazos, documentación exigible y condiciones de tramitación. Es de obligado cumplimiento tanto para obras mayores como menores.
  • Código Técnico de la Edificación (CTE): Establece las exigencias básicas de seguridad, salubridad, accesibilidad y eficiencia energética en edificaciones. Afecta principalmente a obras mayores o cambios de uso, pero conviene consultarlo incluso para reformas interiores.

Además, si tu obra se sitúa en un edificio catalogado o en una zona con protección patrimonial, deberás tener en cuenta las normativas específicas de conservación del patrimonio y del Plan General Metropolitano (PGM).

Costes Asociados a las Licencias de Obra

El coste de tramitar una licencia de obra en Barcelona varía según la naturaleza del proyecto. A continuación, los principales conceptos económicos a considerar:

  • ICIO (Impuesto sobre Construcciones, Instalaciones y Obras): Es un tributo obligatorio y representa entre el 2% y el 4% del presupuesto de ejecución material de la obra. Es uno de los principales costes.
  • Tasas urbanísticas: El Ayuntamiento cobra tasas por la gestión del expediente, revisión técnica y otros servicios administrativos. Estas tasas suelen oscilar entre los 40 € y los 300 €, dependiendo de la obra.
  • Gastos técnicos:
    • Visado del proyecto en el colegio profesional.
    • Honorarios de arquitecto, arquitecto técnico o ingeniero.
    • Seguros obligatorios de responsabilidad civil.

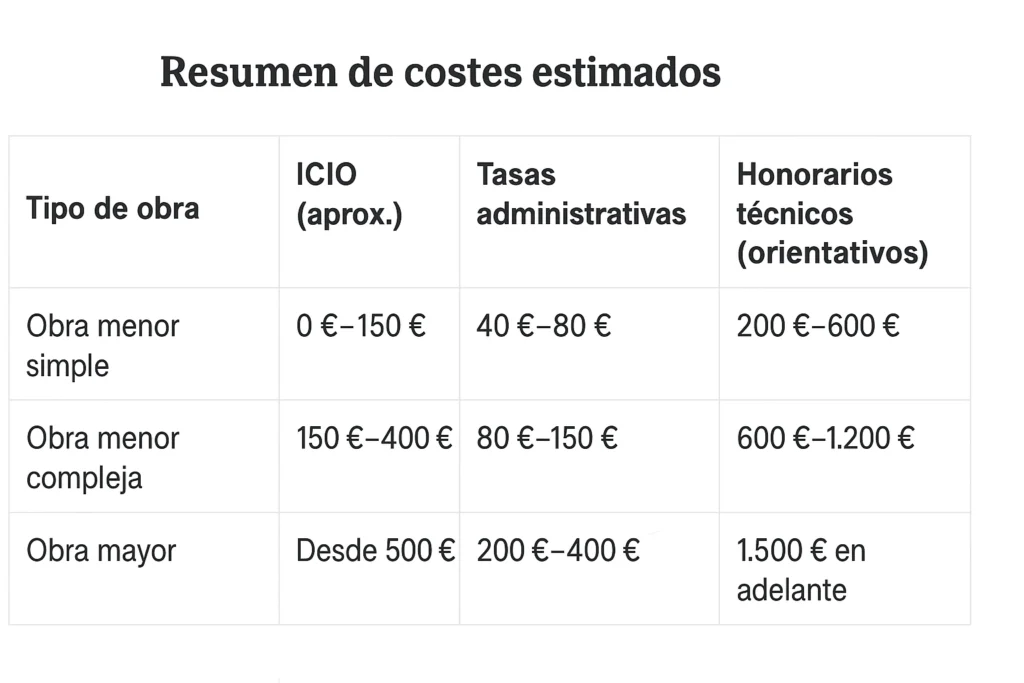

Resumen de costes estimados:

Nota: Estos valores son aproximados y pueden variar según el presupuesto declarado, superficie afectada y complejidad del proyecto.

Errores Comunes y Cómo Evitarlos

Uno de los mayores problemas detectados por el Ayuntamiento de Barcelona en los últimos años es el inicio de obras sin licencia o con documentación incompleta. A continuación, los errores más frecuentes y cómo evitarlos:

  • Iniciar la obra sin licencia: A menudo por desconocimiento o prisas, muchos propietarios comienzan reformas sin haber completado el trámite. Esto puede conllevar sanciones económicas y la paralización de la obra.
  • No cumplir con los plazos legales: Presentar la documentación fuera de plazo, no responder a requerimientos o dejar caducar una licencia son errores comunes que obligan a reiniciar el proceso.
  • Falta de documentación técnica: Proyectos incompletos, planos desactualizados o certificados no firmados por técnicos competentes son causas habituales de inadmisión o demora.

Recomendación clave: Siempre que vayas a iniciar una reforma o construcción, consulta previamente con un arquitecto o técnico habilitado. Un buen asesoramiento profesional te ahorrará tiempo, dinero y posibles sanciones.

Preguntas Frecuentes sobre Licencias de Obra en Barcelona

¿Puedo hacer una obra sin licencia si es pequeña?
Depende. Algunas actuaciones muy menores pueden realizarse sin licencia, pero con la presentación de un comunicado previo. Por ejemplo, pintar paredes interiores o cambiar un mueble de cocina sin alterar distribución no necesita licencia, pero sí notificación. Siempre es recomendable consultarlo en la web municipal.

¿Cuánto tarda en concederse una licencia de obra en Barcelona?

Los plazos varían según el tipo de trámite:

  • Licencia de obra mayor: 2 a 4 meses.
  • Comunicado diferido: entre 15 y 30 días.
  • Comunicado inmediato: aprobación automática si se cumplen los requisitos.

¿Qué pasa si me deniegan la licencia?

Se notificará por escrito el motivo de denegación y podrás presentar alegaciones o reformular el proyecto. Si ya iniciaste la obra, podrías recibir sanciones económicas o incluso una orden de demolición.

¿Se puede transferir una licencia a otro propietario?

Sí, pero hay que notificarlo al Ayuntamiento e incluir los datos del nuevo titular. Es importante que la obra no haya cambiado en su alcance ni en su proyecto técnico.

¿Qué vigencia tiene una licencia de obra?

Generalmente, las licencias tienen una vigencia de 6 meses a 1 año. Si no se inicia la obra en ese tiempo, puede caducar y tendrás que solicitar una prórroga o iniciar un nuevo expediente.

Conclusión: La Clave Está en el Asesoramiento Profesional

En 2025, obtener una licencia de obra en Barcelona sigue siendo un proceso técnico y normativamente exigente, pero necesario. Conocer los tipos de licencia, la documentación requerida y los plazos de tramitación te permitirá planificar mejor y evitar errores costosos.

Si estás planeando una reforma o construcción, nuestro consejo es claro: consulta siempre a un arquitecto o técnico cualificado. Su experiencia puede marcar la diferencia entre un proceso fluido o una experiencia frustrante. Además, pueden ayudarte a gestionar toda la tramitación telemática en el portal oficial del Ayuntamiento de Barcelona:
